Фотографии от Arcanus
Паркинг/Песочница:
- По периметру котлована установили распорки, удерживающие стены котлована от обрушения.
- Залили весь «нижний» участок котлована. Уложена пленка.
- Выведена арматура для будущего роста вверх внешних стен, внутренних перегородок и вертикальных колонн.
- Привезли и уложили конструкции для будущей заливки стен.
Восточная трибуна:
- Залит первый участок нулевого уровня на стыке с полем и юго-восточным углом.
- Продолжается установка лесов и укладка опалубки под заливку примыкающего участка нулевого уровня.
- Подготовлен к заливке участок пола (-1) уровня ближе к песочнице (примыкающий к юго-восточному углу).
- Продолжается возведение вертикальных колонн и внутренних перегородок от (-2) к (-1) уровню в северной части трибуны ближе к песочнице».
- Ведутся межэтажные работы.
Юго-Восточная Башня:
- ЗАЛИЛИ!!! Залита вся площадь пола первого надземного уровня. Скоро пойдем на второй этаж.
- Лифтовые шахты начали закрывать деревянными досками… видимо от попадания внутрь воды.
- Возле самого угла башни сегодня все утро, что я там был, сновали бетономешалки. Они подъезжали и сливали бетон в трубу, уходящую во внутреннюю часть первого этажа. Видимо продолжаются работы по возведению внутренних стен и перегородок на этом участке башни. Пока я фотографировал, там было 5 бетономешалок. Затем пока шел от дома, где снимал, к западной трибуне, мимо меня проехало еще 4 бетоновоза. Так что подвоз бетона осуществляется просто стахановскими темпами.
Южная трибуна:
- Вдоль южной части трибуны на нижнем уровне установили распорки, удерживающие стены котлована.

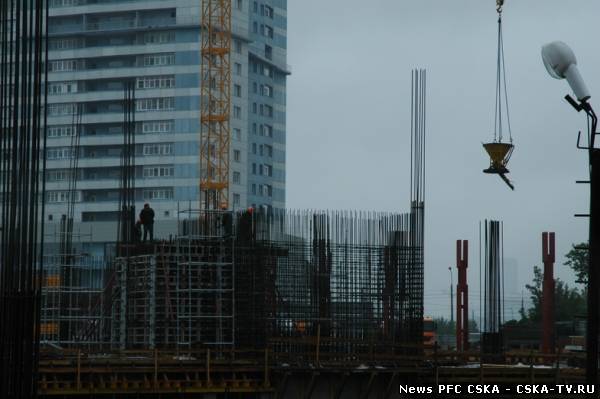

- Там же высятся вертикальные красные столбы/колонны по высоте достигающие первого этажа.
- Между красными колоннами начали наращивать в высоту армированные прутья для будущей внешней стены трибуны.
- По периметру трибуны и вдоль футбольного поля идет возведение внешней стены первого надземного уровня. Большая часть стены уже залита.
- Залили наклонный пандус для будущего въезда на поле.
- Продолжается возведение опалубки для вертикальных колонн и внутренних перегородок от нулевого к (+1) уровню.
Юго-Западная Башня:
- Видимых работ не ведется. Возможно идет подготовка к заливке плиты. Или идет процесс «сушки».
Северная трибуна:
- Расширили и углубили котлован, под будущий С/У Северной въездной группы.
- Белые бытовки с надписями «штаб строительства» отгородили от остальной группы бытовок забором.
Западная трибуна:
- Вдоль всей трибуны установлены красные вертикальные колонны.
- Идет возведение вертикальных колонн на «среднем» участке трибуны.
- Участок в южной части трибуны, примыкающий к Башне со стороны поля выведен на «ноль». Установлена опалубка для заливки пола нулевого уровня.
- Идет монтаж стен и внутренних перегородок от (-1) к нулевому уровню. (ближе к парку)
